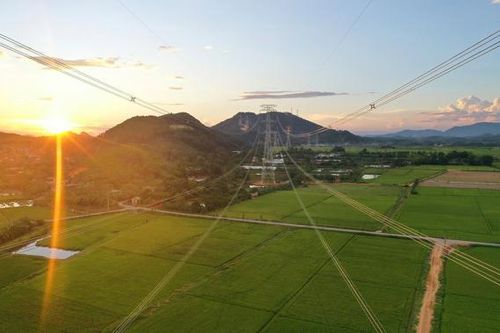

Chiều tối ngày 27/8, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện thành công Dự án đường dây 500kV mạch 3 Quảng Trạch – Quỳnh Lưu, qua đó thông tuyến toàn bộ Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Chiều tối 27/8, Tổng Công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện thành công Dự án Đường dây 500kV Quảng Trạch - Quỳnh Lưu, qua đó thông tuyến toàn bộ đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối có tổng chiều dài gần 520km, gồm hai mạch kép đường dây, được liên kết bởi 1.177 vị trí móng cột, đi qua địa bàn 211 xã/phường, của 43 huyện/thị xã thuộc 9 tỉnh từ Bắc miền Trung trở ra đã hoàn thành, đủ điều kiện đóng điện trên toàn tuyến.
Sau hơn 9 tháng triển khai, Dự án đường dây 500 kV mạch 3 đoạn Quảng Trạch đến Phố Nối đã hoàn thành đúng theo chỉ đạo của Thủ tướng Chính phủ.
Đơn vị thi công đang hoàn thiện kéo những công đoạn cuối cùng để đóng điện, đưa vận hành đường dây 500kV, đoạn Quảng Trạch - Quỳnh Lưu trong chiều nay (27/8).
Dự án Đường dây 500kV mạch 3 đã, đang nhận được sự quan tâm chỉ đạo, triển khai thực hiện của lãnh đạo Đảng, Nhà nước, các cấp bộ ngành, địa phương, các tổ chức đoàn thể. Hiện nay, các nhà thầu thi đang dồn lực hoàn thành những công việc cuối cùng để đưa dự án đường dây 500kV mạch 3 về đích.

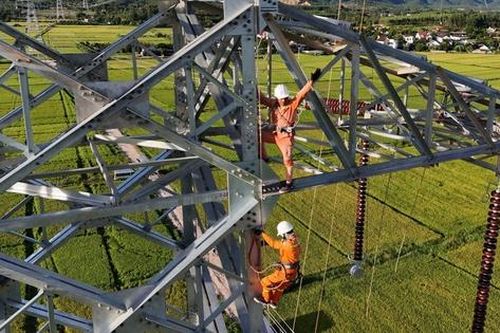

Những ngày cuối trên đại công trường đường dây 500kV mạch 3 qua địa bàn Nghệ An, các công nhân miệt mài, hăng say làm việc với tinh thần khẩn trương, khi chỉ còn ít ngày nữa đại dự án sẽ chính thức hoàn thiện, đóng điện đi vào hoạt động.
Theo kế hoạch, Phó Thủ tướng Chính phủ sẽ dự lễ khánh thành đường dây 500kV mạch 3 tại điểm cầu Hà Tĩnh.
Theo chỉ đạo của Thủ tướng Chính phủ, lễ khánh thành Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) sẽ diễn ra vào ngày 29/8. Buổi lễ sẽ được tổ chức trực tiếp, bắt đầu từ 8h30 sáng tại tỉnh Hưng Yên và kết nối trực tuyến đến các điểm cầu tại 8 tỉnh có đường dây đi qua gồm: Quảng Bình, Hà Tĩnh, Nghệ An, Thanh Hóa, Ninh Bình, Nam Định, Thái Bình, Hải Dương, Hưng Yên.
Tại hội nghị tổng kết đợt thi đua cao điểm tình nguyện tham gia hỗ trợ thi công công trình đường dây 500kV mạch 3 Quảng Trạch – Phố Nối do Trung ương Đoàn TNCS HCM tổ chức ngày 26/8, lãnh đạo EVN đã trân trọng cảm ơn sự hỗ trợ từ Trung ương Đoàn, 9 Tỉnh Đoàn, với hơn 6.200 thanh niên đã tham gia chung sức triển khai dự án năng lượng trọng điểm của đất nước.
Theo kế hoạch, Lễ khánh thành Dự án đường dây đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) sẽ tổ chức vào ngày 29/8 theo hình thức trực tiếp kết hợp với trực tuyến.
Theo chỉ đạo của Thủ tướng Chính phủ, dự án 500kV mạch 3 Phố Nối – Quảng Trạch sẽ về đích và tổ chức lễ khánh thành vào ngày 29/8/2024. Để kịp tiến độ phần việc, khối lượng qua địa bàn, tỉnh Hà Tĩnh đã huy động cả hệ thống chính trị, dồn lực cùng ngành điện để góp phần đưa dự án về đích đúng tiến độ.
Các đơn vị tham gia xây dựng công trình đã vượt qua mọi khó khăn về điều kiện thi công, về thời tiết mưa nắng thất thường trong thời gian qua để đưa dự án về đích.
Ngày 24/8, Bí thư Tỉnh ủy Hưng Yên Nguyễn Hữu Nghĩa đã đi kiểm tra việc chuẩn bị tổ chức Lễ khánh thành Dự án đường dây 500kV mạch 3 từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên).
Trước ngày về đích, các công nhân trên công trường đường dây 500kV mạch 3 ở tỉnh Nghệ An đang khẩn trương kéo dây, lắp đặt các thiết bị để bàn giao dự án cho đơn vị quản lý vận hành đóng điện.
Với tinh thần 'vượt nắng thắng mưa', 'khó đến mấy cũng làm cho kỳ được', Bộ Chỉ huy (BCH) Quân sự tỉnh Nghệ An đã huy động hàng trăm lượt cán bộ, chiến sĩ (CBCS) tham gia hỗ trợ xây dựng đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đang trong giai đoạn nước rút để kịp hoàn thành dịp kỷ niệm 79 năm Cách mạng tháng Tám và Quốc khánh 2-9.
Những công nhân vẫn đang ngày đêm 'vượt nắng thắng mưa' quyết tâm hoàn thành dự án thi công đường dây 500kV mạch 3 trước ngày 2-9 năm nay. Chủ tịch Tổng Liên đoàn Lao động Việt Nam đã đến thăm hỏi, động viên những công nhân này...
Hiện nay các nhà thầu thi cung đoạn Quảng Trạch – Quỳnh Lưu đang 'dồn lực' hoàn thành những công việc cuối cùng để đưa dự án đường dây 500kV mạch 3 về đích.
Sau 8 tháng khẩn trương thi công với tinh thần 'vượt nắng, thắng mưa', 'không thua gió bão', 'làm việc liên tục 24/7', '3 ca 4 kíp', 'ăn tranh thủ ngủ khẩn trương', 'chỉ bàn làm, không bàn lùi' phối hợp, hiệp đồng chặt chẽ, hiệu quả giữa các lực lượng thi công, công trình thi công đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đang gấp rút hoàn thành để đóng điện vào dịp cuối tháng 8 - thiết thực chào mừng Quốc khánh 2/9, kỷ niệm 79 năm Ngày thành lập nước Cộng hòa xã hội chủ nghĩa Việt Nam.
Thủ tướng đề nghị nghiên cứu xem xét đề xuất khen thưởng cấp Nhà nước cao nhất đối với EVN với thành tích đã đạt được khi thi công đường dây 500kV mạch 3.
Có những vị trí cột được lính truyền tải đặt tên cột 'Phong ba' nằm trên dãy Hoành Sơn của dự án đường dây 500kV mạch 3 đoạn Quảng Trạch – Quỳnh Lưu.
Những ngày này, trên các công trường thi công đường dây 500kv mạch 3 qua tỉnh Hà Tĩnh, không khí thi công đang rất khẩn trương. Các công nhân, kỹ sư của nhà thầu, đơn vị thi công cùng các lực lượng hỗ trợ của địa phương đang nỗ lực hết mình để đưa công trình về đích đúng tiến độ trước ngày 2/9.
Lễ khánh thành dự án dự kiến tổ chức trước ngày 2/9 để chào mừng Cách mạng tháng 8 và Quốc khánh 2/9, trên địa bàn tất cả 9 tỉnh theo hình thức trực tuyến.
Dự án hoàn thành và đóng điện đáp ứng được yêu cầu chỉ đạo của Thủ tướng là động lực to lớn để toàn công trường Dự án đường dây 500kV mạch 3 hoàn thành nghiệm thu, khánh thành trong dịp 2/9 theo chỉ đạo của Thủ tướng...
Văn phòng Chính phủ vừa có văn bản số 398/TB-VPCP thông báo kết luận của Thủ tướng Chính phủ Phạm Minh Chính tại cuộc họp trực tuyến về tình hình triển khai thi công công trình đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) trên địa bàn 2 tỉnh Nghệ An, Hà Tĩnh.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) phối hợp với các đơn vị liên quan đóng điện thành công 3 cung đoạn NMNĐ Nam Định 1 - Thanh Hóa, Quỳnh Lưu - Thanh Hóa, NMNĐ Nam Định 1 - Phố Nối. Như vậy, 3/4 dự án thành phần của Dự án đường dây 500kV mạch 3 Quảng Trạch – Phố Nối đã hoàn thành đóng điện.
Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối đang trong giai đoạn gấp rút thi công, chuẩn bị về đích. Chung tay đồng hành, lực lượng vũ trang tỉnh Nghệ An đã huy động nhiều lượt cán bộ, chiến sĩ giúp đỡ, hỗ trợ.
Lễ khánh thành dự án đường dây 500kV mạch 3 dự kiến sẽ được tổ chức trước ngày 2/9 để chào mừng Cách mạng tháng Tám và Quốc khánh 2/9, trên địa bàn tất cả 9 tỉnh theo hình thức trực tuyến với tinh thần gọn nhẹ, trang trọng.
Văn phòng Chính phủ vừa có văn bản số 390/TB-VPCP ngày 19/8/2024 thông báo kết luận của Thủ tướng Chính phủ Phạm Minh Chính tại cuộc họp trực tuyến về tình hình triển khai thi công công trình đường dây 500 kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) trên địa bàn 2 tỉnh: Nghệ An, Hà Tĩnh.
Hòa chung khí thế thi đua chào mừng kỷ niệm 79 năm Cách mạng Tháng Tám và Quốc khánh 2-9, cùng với nỗ lực thực hiện hoàn thành xuất sắc các nhiệm vụ, những ngày này cán bộ, chiến sĩ lực lượng vũ trang (LLVT) tỉnh Nghệ An dốc sức tham gia hỗ trợ cán bộ, công nhân Tổng công ty Truyền tải điện Quốc gia thi công hoàn thành đường dây 500kV mạch 3 qua địa bàn tỉnh Nghệ An. Không quản thời tiết khí hậu khắc nghiệt, địa hình hiểm trở, hàng trăm cán bộ, chiến sĩ LLVT tỉnh Nghệ An đã chung sức cùng các lực lượng quyết tâm hoàn thành mục tiêu Thủ tướng Chính phủ chỉ đạo.
Vào lúc 11 giờ 10 phút sáng 19/8, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban Quản lý dự án các công trình điện miền trung (CPMB) phối hợp các đơn vị liên quan đóng điện Dự án Đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu-hanh Hóa, đáp ứng mục tiêu chỉ đạo của Thủ tướng Chính phủ.
Chiều tối ngày 19/8/2024, EVNNPT đã phối hợp đóng điện thành công Dự án đường dây 500kV mạch 3 cung đoạn NMNĐ Nam Định 1 – Phố Nối.
Ngày 19/8, Tổng công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung đã đóng điện đường dây 500kV mạch 3 đoạn Quỳnh Lưu – Thanh Hóa.
Ngày 19/8, Tổng Công ty Truyền tải điện Quốc gia, Ban Quản lý dự án các công trình điện miền Trung phối hợp với các đơn vị liên quan đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa, đáp ứng mục tiêu chỉ đạo của Thủ tướng Chính phủ.
Dự án được đóng điện nhân dịp chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ.
Ngày 19/8, Tổng công ty Truyền tải điện Quốc gia, ban quản lý dự án các công trình điện miền Trung đóng điện đường dây 500kV mạch 3 đoạn Quỳnh Lưu – Thanh Hóa.
Vào lúc 11h10 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa, chào mừng 79 năm Cách mạng tháng Tám và Quốc khánh 2/9 theo đúng tinh thần chỉ đạo của Thủ tướng Chính phủ.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp đóng điện Dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa.
Dự án đường dây 500kV Quỳnh Lưu-Thanh Hóa do EVNNPT làm chủ đầu tư, giúp nâng cao khả năng truyền tải trên giao diện Bắc-Trung.
Tuyến đường dây kết hợp với các cung đoạn Đường dây 500kV Quảng Trạch - Quỳnh Lưu, Thanh Hóa - Nam Định I, Nam Định I – Phố Nối bổ sung công suất từ các nguồn điện về trung tâm phụ tải miền Bắc.
Vào lúc 11h10 phút, ngày 19/8/2024, Tổng công ty Truyền tải điện quốc gia (EVNNPT), Ban QLDA các công trình điện miền Trung (CPMB) phối hợp với các đơn vị liên quan đóng điện dự án đường dây 500kV mạch 3 cung đoạn Quỳnh Lưu – Thanh Hóa.
Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có tổng chiều dài 519 km, với tổng mức đầu tư hơn 22 nghìn tỷ đồng. Mặc dù những ngày này thời tiết nắng nóng, các nhà thầu thi công và công nhân quyết tâm 'vượt nắng thắng mưa, không thua gió bão' nước rút đưa dự án hoàn thành đúng tiến độ trước ngày 2/9 theo chỉ đạo của Thủ tướng Chính phủ.
Dự án đã đủ điều kiện và sẵn sàng cho việc đóng điện để chào mừng 79 năm Cách mạng Tháng Tám và Quốc khánh 2/9 như chỉ đạo của Thủ tướng Chính phủ.
Chiều 14-8, Công ty Điện lực Tuyên Quang tổ chức Lễ biểu dương và khen thưởng các cá nhân, tập thể tham gia hỗ trợ xây dựng đường dây 500kV mạch 3 từ huyện Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên).
Chủ tịch EVN Đặng Hoàng An cho biết, tập đoàn phấn đấu đóng điện toàn bộ dự án đường dây tải điện 500 kV mạch 3 từ Phố Nối, tỉnh Hưng Yên đến Quảng Trạch, tỉnh Quảng Bình trước ngày 25/8/2024.
Chiều 13/8, Thủ tướng Phạm Minh Chính đã chủ trì cuộc họp với các bộ, ngành và các tỉnh Nghệ An, Hà Tĩnh về tình hình triển khai dự án xây dựng đường dây tải điện 500 kV mạch 3 (từ Phố Nối, tỉnh Hưng Yên đến Quảng Trạch, tỉnh Quảng Bình).
Thủ tướng Chính phủ yêu cầu các đơn vị hoàn thành dự án xây dựng đường dây 500kV mạch 3 trước ngày 2/9, chào mừng kỷ niệm 79 năm Quốc khánh.
Chiều 13-8, Thủ tướng Phạm Minh Chính chủ trì họp với các bộ, ngành; trực tuyến với các tỉnh Nghệ An, Hà Tĩnh về tình hình triển khai Dự án xây dựng đường dây tải điện 500 kV mạch 3 (từ Phố Nối, tỉnh Hưng Yên đến Quảng Trạch, tỉnh Quảng Bình). Đây là lần thứ 5 trong vòng 7 tháng qua, Thủ tướng Phạm Minh Chính chủ trì họp kiểm điểm tình hình, tháo gỡ khó khăn, vướng mắc thúc đẩy triển khai Dự án.
