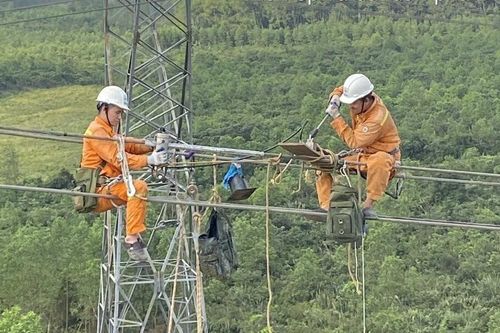

Phát biểu tại hội nghị, Thủ tướng Phạm Minh Chính bày tỏ sự xúc động sâu sắc với hình ảnh những người thợ điện bám cheo leo trên đỉnh cột để thi công, kéo đường dây điện 500kV mạch 3 Quảng Trạch - Phố Nối.
Sáng 8/12, Thủ tướng Chính phủ Phạm Minh Chính chủ trì hội nghị trực tuyến toàn quốc tổng kết công tác đầu tư xây dựng Dự án đường dây 500kV mạch 3, đoạn từ Quảng Trạch đến Phố Nối.
Thủ tướng Chính phủ Phạm Minh Chính cho rằng, nếu tăng trưởng kinh tế 2 con số thì tăng trưởng điện phải gấp 1,5 lần. Đây là mục tiêu khó, nhưng khó mấy cũng phải làm bằng được, với những giải pháp đột phá, những công trình thế kỷ và dứt khoát không để thiếu điện.
Sự chung sức đồng lòng của cả hệ thống chính trị làm nên kỳ tích đường dây 500 kV mạch 3.
Dự án đường dây 500kV mạch 3 được Tổng Bí thư Tô Lâm biểu dương và lấy làm kinh nghiệm điển hình trong việc triển khai các công trình, dự án đầu tư công trọng điểm của quốc gia.
Nhận thức được tầm quan trọng của Dự án, Bộ Công Thương đã tích cực, chủ động phối hợp với các Bộ, ngành liên quan cùng với cả hệ thống chính trị của 9 tỉnh, thành phố khẩn trương vào cuộc chỉ đạo, điều hành, đôn đốc, hỗ trợ EVN/EVNNPT và các nhà thầu, đơn vị thi công để thần tốc thi công, hoàn thành Đường dây 500kV mạch 3 với nỗ lực, quyết tâm cao nhất.
Với tinh thần phát huy sức mạnh tổng hợp của cả hệ thống chính trị từ Chính phủ, các bộ, ngành, chính quyền địa phương các cấp, cùng sự chung sức, đồng lòng của Nhân dân và nỗ lực vượt qua mọi khó khăn, đổi mới cách làm của các lực lượng tham gia đã đưa Dự án về đích đúng tiến độ. Thủ tướng Chính phủ đã nhiều lần nhấn mạnh: 'Nguồn lực bắt nguồn từ tư duy, tầm nhìn, động lực bắt nguồn từ sự đổi mới và sáng tạo, sức mạnh bắt nguồn từ Nhân dân và doanh nghiệp'.
Sáng 8/12, Thủ tướng Chính phủ Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các dự án đường dây tải điện 500 kV mạch 3 từ Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên).
Ngày 8-12, tại Hà Nội, Tập đoàn Điện lực Việt Nam (EVN) tổ chức Hội nghị tổng kết công tác đầu tư xây dựng các Dự án đường dây 500kV mạch 3 Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Hội nghị được tổ chức theo hình trực tiếp kết hợp trực tuyến với điểm cầu chính tại EVN và kết nối trực tuyến đến 9 điểm cầu thuộc 9 tỉnh nơi có Dự án đi qua.
Dự án Đường dây 500kV mạch 3 được triển khai trên tinh thần phát huy sức mạnh tổng hợp của cả hệ thống chính trị từ Chính phủ, các Bộ, ngành, chính quyền địa phương các cấp, người dân đã chung sức, đồng lòng vượt qua mọi khó khăn, đổi mới cách làm để đưa Dự án về đích đúng tiến độ.
Sáng 8/12, tại Hà Nội, Thủ tướng Phạm Minh Chính dự Hội nghị tổng kết công tác đầu tư xây dựng các Dự án Đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên). Cùng dự có đại diện lãnh đạo các bộ, ngành, cơ quan Trung ương. Buổi lễ được truyền trực tuyến tới điểm cầu trụ sở Ủy ban nhân dân 9 tỉnh có Dự án đi qua.
Dự án đường dây 500kV mạch 3 là một trong rất ít các dự án thực hiện rất tốt, rất nhanh công tác giải phóng mặt bằng, tạo được sự đồng lòng của người dân.
Sáng 8/12, tại Hà Nội, Thủ tướng Phạm Minh Chính dự Hội nghị trực tuyến toàn quốc tổng kết công tác đầu tư xây dựng dự án đường dây 500kV mạch 3.
Phát biểu tham luận tại hội nghị tổng kết công tác đầu tư xây dựng dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên), sáng 8/12, đồng chí Nguyễn Doãn Anh, Ủy viên Trung ương Đảng, Bí thư Tỉnh ủy đã nêu lên kết quả của tỉnh Thanh Hóa trong công tác lãnh đạo, chỉ đạo, điều hành giải phóng mặt bằng và hỗ trợ thi công thực hiện các dự án đường dây 500kV mạch 3.
Tại hội nghị tổng kết công tác đầu tư xây dựng dự án đường dây (ĐZ) 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) tổ chức sáng 8/12, Tập đoàn Điện lực Việt Nam (EVN) đã rút ra 6 bài học kinh nghiệm quý.
Sáng 8/12, tại Hà Nội, Thủ tướng Phạm Minh Chính dự Hội nghị trực tuyến toàn quốc tổng kết công tác đầu tư xây dựng dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Sáng 8/12, tại Hà Nội, Thủ tướng Phạm Minh Chính dự Hội nghị trực tuyến toàn quốc tổng kết công tác đầu tư xây dựng dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên).
Sáng ngày 8/12, tại Hà Nội, Thủ tướng Chính phủ Phạm Minh Chính đã dự và có bài phát biểu tại Hội nghị tổng kết đường dây 500kV mạch 3.
Hơn 6 tháng thi công, huy động khoảng 15.000 người; gia công 139.000 tấn thép....là những con số nổi bật của dự án đường dây 500kV mạch 3.
Trong tổng chiều dài gần 520km của dự án đường dây siêu cao áp 500kV mạch 3, Thanh Hóa là địa phương có tới 131km đường dây đi qua. Để xử khối lượng công việc lớn trong khi thời gian có hạn, ngay từ ban đầu, tỉnh đã áp dụng nhiều mô hình 'dân vận khéo' để vận động người dân bàn tự nguyện giao mặt bằng. Kết quả, Thanh Hóa là 1 trong 3 địa phương đầu tiên hoàn thành bàn giao mặt bằng sạch, góp công lớn giúp dự án 'thế kỷ' về đích đúng tiến độ.
Dù chủ đầu tư đã có nhiều nỗ lực cùng các chỉ đạo từ cơ quan chức năng nhưng nhiều dự án truyền tải điện đều vướng mắc dẫn đến chậm tiến độ.
Chiều 06/11, tại trụ sở Bộ Công Thương, Bộ trưởng Nguyễn Hồng Diên - Phó trưởng Ban Thường trực Ban Chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng (viết tắt là Ban Chỉ đạo) chủ trì cuộc họp trực tuyến với các địa phương về tình hình thực hiện một số dự án lưới điện trọng điểm.
Ngày 30/10/2024, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức Hội nghị người lao động năm 2024, hướng đến mục tiêu ổn định việc làm và cải thiện đời sống người lao động trên cơ sở nâng cao hiệu quả, tăng năng suất lao động.
Hội nghị người lao động EVNNPT năm 2024 là diễn đàn dân chủ để người lao động đóng góp ý kiến xây dựng Tổng công ty phát triển lớn mạnh.
Lũy kế 9 tháng của năm 2024, sản lượng điện truyền tải Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã thực hiện đạt 186,2 tỷ kWh, tăng 11,5% so cùng kỳ và bằng 79,63% kế hoạch 2024. Đây là con số vừa được công bố tại Hội nghị người lao động Tổng công ty.
'Trên đỉnh cột cao bằng đỉnh một tòa nhà 40 tầng, trời nắng, gió to; phía dưới, sông Hồng nước vẫn cuộn chảy… nhưng lính thợ Sông Đà vẫn hô 'Quyết tâm!' để chinh phục cho được điểm cao 145 mét, dựng cột, kéo dây đưa điện ra miền Bắc', kĩ sư Nguyễn Văn Dũng - Phó Tổng Giám đốc Công ty CP Sông Đà 11 nhắc lại những ngày không thể quên trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối.
'Trên đỉnh cột cao bằng đỉnh của một tòa nhà 40 tầng, trời nắng, gió to; phía dưới, sông Hồng nước vẫn cuộn chảy… nhưng lính thợ Sông Đà vẫn hô 'Quyết tâm!', để chinh phục cho được điểm cao 145 mét dựng cột, kéo dây đưa điện ra miền Bắc', kĩ sư Nguyễn Văn Dũng - Phó Tổng Giám đốc Công ty CP Sông Đà 11 nhắc lại những ngày không thể quên trên công trường đường dây 500kV mạch 3 Quảng Trạch - Phố Nối.
Dự án đường dây 220kV Hải Dương - Phố Nối sau khi hoàn thành sẽ giúp giải tỏa công suất cho Nhà máy nhiệt điện Hải Dương, tăng cường cung cấp điện cho hệ thống điện, góp phần đảm bảo an ninh năng lượng quốc gia.
Dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè có ý nghĩa quan trọng, góp phần giải tỏa công suất nguồn điện từ nhà máy điện Nhơn Trạch 4.
Dự án đường dây 500kV mạch 3 Quảng Trạch - Phố Nối hoàn thành sau hơn 6 tháng thi công thần tốc.
Dưới sự chỉ đạo của Thủ tướng Chính phủ, của Chính phủ, sự quan tâm, ủng hộ của các bộ ngành, địa phương và người dân, EVN/EVNNPT đã nỗ lực để sau hơn 6 tháng đã hoàn thành thi công, đóng điện.
Các đơn vị thi công dự án Trạm biến áp (TBA)220kV Khu kinh tế Nghi Sơn và đường dây đấu nối đang dồn lực thi công với quyết tâm hoàn thành dự án này trong tháng 10/2024.
EVNNPT đang tập trung nguồn lực, quyết tâm hoàn thành Dự án Trạm biến áp 220kV Khu kinh tế Nghi Sơn và đường dây đấu nối trong tháng 10/2024.
UBND tỉnh Bắc Ninh vừa ban hành Quyết định chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Trạm biến áp (TBA) 500kV Bắc Ninh và đường dây đấu nối.
UBND tỉnh Bắc Ninh vừa ban hành Quyết định số 481/QĐ-UBND (ngày 17/9/2024) chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư Dự án Trạm biến áp 500kV Bắc Ninh và đường dây đấu nối.
Việc hoàn thành công trình đường dây 500kV mạch 3 sẽ đảm bảo cung cấp điện ổn định cho nhiều khu vực, thúc đẩy phát triển công nghiệp, thương mại, nâng cao chất lượng cuộc sống của người dân.
Dự án Dự án đường dây 500 kV mạch 3 Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) được khánh thành sau 7 tháng thi công để lại dư âm về một 'kỳ tích' của ngành Điện Việt Nam, góp phần đáp ứng nhu cầu năng lượng ngày càng cao cho sản xuất và đời sống sinh hoạt của Nhân dân.
Việc hoàn thành thần tốc công trình đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối đã mang lại nhiều bài học quý giá đối với phát triển kinh tế đất nước.
Để hoàn thành dự án đầu tư gần 1 tỷ USD (tổng mức đầu tư dự án là 22.356 tỷ đồng), khoảng 15.000 cán bộ, công nhân viên trong và ngoài ngành điện đã ngày đêm 'vượt nắng, thắng mưa', nhiều sáng kiến được đưa ra, lập nên kỳ tích mới của ngành điện: Hoàn thành đường dây 500kV mạch 3 chỉ trong vòng hơn 7 tháng kể từ khi khởi công.
Yêu cầu kỹ thuật cao, phức tạp; khối lượng thi công lớn và vô vàn những khó khăn về thời tiết, địa hình,… Khi bắt đầu triển khai, có lẽ rất ít người tin rằng, đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) có thể hoàn thành đúng tiến độ. Song với sức mạnh đoàn kết của cả hệ thống chính trị, dự án đã biến điều tưởng chừng không thể thành có thể - cán đích sau hơn 6 tháng thi công.
Dự án đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) được coi là một 'kỳ tích', khi thời gian hoàn thành công trình chỉ trong 6 tháng thi công. Trong guồng quay hối hả chạy đua đưa công trình về đích, có sự xuất hiện một lực lượng áo xanh tình nguyện mang tinh thần nhiệt huyết của tuổi trẻ. Cùng đáp lời khi Tổ quốc lên tiếng gọi, họ đã trải qua một mùa hè nóng bỏng không thể nào quên.
Sau hơn 6 tháng thi công thần tốc, công trình đường dây 500kV mạch 3 từ Quảng Trạch (Quảng Bình) đến Phố Nối (Hưng Yên) đã được khánh thành vào ngày 29/8/2024. Công trình không chỉ đặc biệt quan trọng với an ninh năng lượng quốc gia, mà còn ghi dấu với tinh thần dân tộc, sự đồng lòng của cả hệ thống chính trị. Những CBNV, người lao động đã bám trụ công trường trong nhiều tháng qua và người dân đã dành đất cho dự án có cảm xúc như thế nào khi dự án hoàn thành?
Dự án 500kV mạch 3 đoạn Quảng Trạch - Phố Nối đưa điện từ miền Trung và miền Nam ra Bắc hoàn thành sau hơn 7 tháng triển khai thi công - một mốc thời gian thần tốc, thể hiện sự quyết liệt, táo bạo, dám nghĩ, dám làm và dám đi đến cùng từ Chính Phủ đến các các ban ngành và công trường mạch 3.
Thanh Hóa đóng vai trò hết sức quan trọng trong 'siêu dự án' điện lực Quốc gia - đường dây 500kV mạch 3 với 131km đường dây đi qua địa bàn.
Tuần từ 26/8 -1/9, trong nước diễn ra một số sự kiện nổi bật: Tổng Bí thư, Chủ tịch nước Tô Lâm và Phu nhân chủ trì Lễ kỷ niệm 79 năm Ngày Quốc khánh Việt Nam; kiện toàn thành viên Chính phủ nhiệm kỳ 2021-2026; khánh thành Đường dây 500 kV mạch 3; các nhiệm vụ, giải pháp trọng tâm năm học 2024-2025 của ngành Giáo dục; kiểm soát dịch sởi gia tăng tại các địa phương.
Chỉ trong hơn 6 tháng, chúng ta đã kéo đường dây điện 500 kV mạch 3 dài 519 km, vượt địa hình hiểm trở để đưa điện ra miền Bắc. Đây là một kỳ tích có được nhờ tinh thần 'thần tốc, quyết thắng, vượt nắng, thắng mưa, không thua gió bão' để 'biến cái không thể thành có thể'.
Dòng điện từ đường dây 500kV mạch 3 đã thông suốt liên miền, mang theo niềm tin, niềm tự hào của sức mạnh đại đoàn kết toàn dân tộc Việt Nam.
Hơn 6 tháng thi công, đường dây 500kV mạch 3 từ Quảng Trạch đến Phố Nối (gồm 4 cung đoạn) với chiều dài trên 500km đã được hoàn thành. Thành tích này được đánh giá là chưa từng có tiền lệ với các công trình xây dựng đường dây 500kV trước đó.
Đường dây 500KV mạch 3 vận hành sau thời gian thi công kỷ lục là lời cam kết mạnh mẽ của Việt Nam với các nhà đầu tư nước ngoài về bảo đảm ổn định nguồn điện.
Đường dây 500kV mạch 3 sẽ bổ sung khoảng 30 tỷ kW giờ điện mỗi năm ở miền Bắc, khắc phục tình trạng thiếu điện cục bộ dẫn đến cắt điện luân phiên ở nhiều khu vực từng ảnh hưởng không nhỏ đến đời sống và phát triển kinh tế.
Ngày 29/8/2024, sau nhiều nỗ lực với chặng đường thần tốc thi công, Dự án Đường dây 500kV mạch 3 Quảng Trạch (Quảng Bình) đi Phố Nối (Hưng Yên) đã chính thức về đích.
Dự án đường dây tải điện 500kV mạch 3 Quảng Trạch (tỉnh Quảng Bình) đến Phố Nối (tỉnh Hưng Yên) - dự án trọng điểm quốc gia, đã hoàn thành, chính thức vận hành. Thủ tướng Chính phủ Phạm Minh Chính trong phát biểu tại Lễ khánh thành hôm qua (29/8) cho biết, có nhiều kỷ lục được xác lập tại dự án này.
