Việc EVNNPT đưa vào vận hành các dự án nâng cao năng lực lưới điện truyền tải đúng kế hoạch tiếp tục góp phần đảm bảo cung cấp điện cho phát triển kinh tế - xã hội và đời sống của nhân dân.
Ứng dụng tiến bộ khoa học, công nghệ là nhiệm vụ trọng tâm, xuyên suốt của Tổng công ty Truyền tải điện Quốc gia (EVNNPT) trong 5 năm qua (2015-2020).
EVNNPT tiếp tục đặt mục tiêu trở thành một trong các tổ chức truyền tải điện thuộc 10 nước hàng đầu châu Á vào năm 2025.

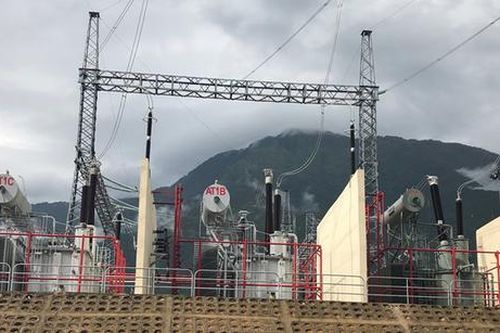

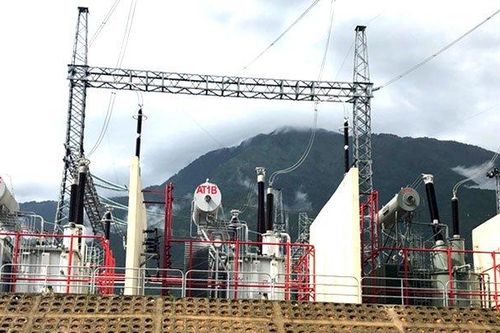

Tại Trạm biến áp (TBA) 500 kV Lai Châu, Ban Quản lý dự án các công trình điện miền trung (CPMB) vừa phối hợp các đơn vị liên quan đóng điện thành công, đưa vào vận hành máy biến áp (MBA) AT1 500kV - 450MVA và các thiết bị liên quan, hoàn thành dự án lắp MBA 500kV thứ 2 tại TBA 500kV Lai Châu và TBA 220kV Lai Châu (máy 2).
Vào lúc 15h30 ngày 21/06 tại Trạm biến áp (TBA) 500 kV Lai Châu, Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã phối hợp với các đơn vị liên quan đóng điện đưa vào vận hành máy biến áp (MBA) AT1 500 kV - 450 MVA và các thiết bị liên quan, hoàn thành dự án lắp MBA 500 kV thứ 2 tại TBA 500 kV Lai Châu và TBA 220 kV Lai Châu (máy 2).
Ngày 21/6 tại trạm biến áp (TBA) 500 kV Lai Châu, Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã phối hợp với các đơn vị liên quan đóng điện đưa vào vận hành máy biến áp (MBA) thứ 2 cho trạm biến áp này.
Ngày 21/06/2020 tại Trạm biến áp (TBA) 500 kV Lai Châu, Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã phối hợp với các đơn vị liên quan đóng điện đưa vào vận hành máy biến áp (MBA) AT1 500kV - 450MVA.
Việc đóng điện đưa vào vận hành MBA AT1 500 kV tại TBA 500kV Lai Châu nhằm tận dụng nguồn thủy điện tái tạo có chi phí phát điện thấp khu vực Lai Châu và Sơn La chuyển tải lên hệ thống điện quốc gia.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cho biết trong giai đoạn 2015-2020, Tổng công ty đã khởi công 213 công trình lưới điện truyền tải, tăng 2,4% so với giai đoạn 2010 – 2015.
Theo thông tin từ EVN, sau khi kiểm tra thực địa các dự án xây dựng đường dây 220 kV Mường Tè – Lai Châu; TBA 220 kV Mường Tè; TBA 220 kV Mường La và đấu nối, ông Phạm Hồng Phương- Phó Tổng giám đốc EVN đã yêu cầu gấp rút thi công các dự án truyền tải giải tỏa nguồn thủy điện ở khu vực Tây Bắc.
Ngày 5-6, tại Trạm biến áp (TBA) 500kV Vĩnh Tân (huyện Tuy Phong, tỉnh Bình Thuận), Đảng ủy Tổng Công ty Truyền tải điện quốc gia (EVNNPT) đã gắn biển Dự án nâng công suất (NCS) TBA 500kV Vĩnh Tân chào mừng Đại hội Đảng bộ EVNNPT tiến tới Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) lần thứ III, nhiệm kỳ 2020 - 2025.
Công trình Nâng công suất Trạm biến áp (TBA) 500 kV Vĩnh Tân được gắn biển 'Công trình chào mừng Đại hội Đảng bộ EVNNPT lần thứ III, nhiệm kỳ 2020-2025'. Lễ gắn biển được Tổng công ty Truyền tải điện Quốc gia (EVNNPT) tổ chức sáng 5/6, tại tỉnh Bình Thuận.
Trạm biến áp 500 kV Vĩnh Tân - công trình được lựa chọn gắn biển Công trình chào mừng Đại hội Đảng bộ Tổng công ty truyền tải điện Quốc gia đã về đích đúng thời hạn.
Ngày 4/6, ông Nguyễn Đức Tuyển – Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã đi kiểm tra và họp điều độ thi công đường dây (ĐZ) 500 kV đấu nối Nhà máy Nhiệt điện (NMNĐ) Nghi Sơn 2 vào hệ thống điện quốc gia.
Ngày 5/6, tại trạm biến áp (TBA) 500kV Vĩnh Tân, Đảng ủy Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã tổ chức Lễ gắn biển dự án nâng công suất TBA 500kV Vĩnh Tân chào mừng Đại hội Đảng bộ EVNNPT tiến tới Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ III, nhiệm kỳ 2020 - 2025.
Ngày 05/6/2020, tại Trạm biến áp (TBA) 500kV Vĩnh Tân, Đảng ủy Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức Lễ gắn biển dự án nâng công suất (NCS) TBA 500kV Vĩnh Tân chào mừng Đại hội Đảng bộ EVNNPT tiến tới Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam (EVN) lần thứ III, nhiệm kỳ 2020 - 2025.
Sáng 5/6, tại Trạm biến áp (TBA) 500kV Vĩnh Tân, Đảng ủy Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức Lễ gắn biển dự án nâng công suất TBA 500kV Vĩnh Tân.
Ngày 1/6/2020 tại Hà Nội, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức Lễ ra mắt Ban Quản lý dự án truyền tải điện (NPTPMB).
Đường dây 220kV Nha Trang - Tháp Chàm được xây dựng với mục tiêu tạo mạch 220kV liên kết khu vực duyên hải miền Trung, tăng cường độ tin cậy cung cấp điện cho khu vực và đặc biệt là góp phần giải tỏa công suất các nguồn năng lượng tái tạo trên địa bàn tỉnh Ninh Thuận và khu vực.
Dự án đường dây (ĐD) 500kV mạch 3 được Đảng ủy Tập đoàn Điện lực Việt Nam (EVN) và Đảng ủy Tổng công ty Truyền tải điện Quốc gia (EVNNPT) chọn là công trình chào mừng Đại hội Đảng toàn Quốc lần thứ XIII.
Với chỉ đạo kiên quyết của UBND tỉnh Quảng Bình, sự phối hợp, thống nhất của các sở, ngành và UBND huyện Quảng Trạch, các dự án tại Trung tâm Điện lực Quảng Trạch được đẩy nhanh tiến độ thi công. Tuy vậy, quá trình thực hiện vẫn còn đó khó khăn, vướng mắc, tiềm ẩn nguy cơ 'vỡ' tiến độ chung.
Năm 2020, thời tiết tiếp tục có những diễn biến bất thường, nhất là trong mùa nắng nóng, nhu cầu sử dụng điện tăng cao gây khó khăn cho lưới điện truyền tải nói riêng và hệ thống điện nói chung. Tuy nhiên với nỗ lực của mình, Tổng Công ty truyền tải điện Quốc gia (EVNNPT) đã đưa ra nhiều giải pháp để vận hành lưới điện an toàn. Báo Công Thương đã có cuộc trao đổi với ông Lưu Việt Tiến - Phó tổng giám đốc EVNNPT để rõ hơn về vấn đề này.
Với mong muốn đưa Dự án Trạm biến áp (TBA) 220kV Ninh Phước và đường dây (ĐZ) đấu nối về đích đúng tiến độ, góp phần huy động tối đa công suất điện năng lượng tái tạo, mới đây, Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT) đã kiểm tra thực tế và họp kiểm điểm tiến độ công trình với các bên liên quan.
Tháng 7/2008, Tổng công ty Truyền tải điện Quốc gia (EVNNPT) chính thức được thành lập trên cơ sở tổ chức lại 4 Công ty Truyền tải điện 1, 2, 3, 4 và 3 Ban Quản lý dự án điện Bắc, Trung, Nam.
Đường dây (ĐZ) 220 kV Nha Trang - Tháp Chàm còn nhiều vị trí chưa triển khai được do vướng mắc bồi thường, giải phóng mặt bằng (GPMB) và các thủ tục liên quan đến chuyển đổi đất rừng.
Ngày 13/5/2020, ông Nguyễn Tuấn Tùng - Tổng Giám đốc Tổng công ty Truyền tải điện Quốc gia (TGĐ EVNNPT) đã kiểm tra thực tế và họp kiểm điểm tiến độ công trình Trạm biến áp (TBA) 220kV Ninh Phước và đường dây (ĐZ) đấu nối.
Đến cuối năm 2019, tỉnh Quảng Trị có trên 70 dự án điện gió, tổng công suất dự kiến trên 3.600 MW. Hiện nay việc thu gom, truyền tải điện từ Lao Bảo về thành phố Đông Hà chỉ có một đường dây 110 kV công suất 130 MW nên phải luôn vận hành trong tình trạng đầy tải và quá tải. Vì vậy, Tập đoàn Điện lực Việt Nam đã giao Tổng công ty Truyền tải điện quốc gia triển khai xây dựng dự án Trạm biến áp 220 kV Lao Bảo và đường dây 220 kV Đông Hà- Lao Bảo.
Theo thông tin từ EVN, đến cuối tháng 4/2020, mặt bằng trạm biến áp 220 kV Ninh Phước và đường dây vào trạm biến áp đã được bàn giao xong. Ban Quản lý dự án các công trình điện miền Trung (CPMB) đôn đốc các nhà thầu bằng mọi giải pháp phải đóng điện giai đoạn 1 dự án vào tháng 6/2020.
Ban quản lý dự án các công trình điện miền Trung (CPMB) vừa phối hợp với các đơn vị liên quan đóng điện vận hành công trình đường dây (ĐZ) 220kV Thượng Kon Tum - Quảng Ngãi. ĐZ đường đi qua huyện KonPlong (Kon Tum) và huyện Ba Tơ, Đức Phổ, Mộ Đức (Quảng Ngãi).
ĐZ 220kV Thượng Kon Tum - Quảng Ngãi được đầu tư xây dựng với quy mô 2 mạch có dài 81,7km, 174 vị trí, điểm đầu là NMTĐ Thượng Kon Tum và điểm cuối là Pooctich TBA 220 Quảng Ngãi.
Theo kế hoạch, dự án đường dây 500kV Nhiệt điện Quảng Trạch – Vũng Áng và Sân phân phối 500kV Trung tâm điện lực Quảng Trạch sẽ hoàn thành và đi vào vận hành từ quý IV/2020, tuy nhiên, đến hiện tại công tác bồi thường, giải phóng mặt bằng của dự án, đoạn đi qua địa bàn thị xã Kỳ Anh (Hà Tĩnh) còn gặp nhiều khó khăn.

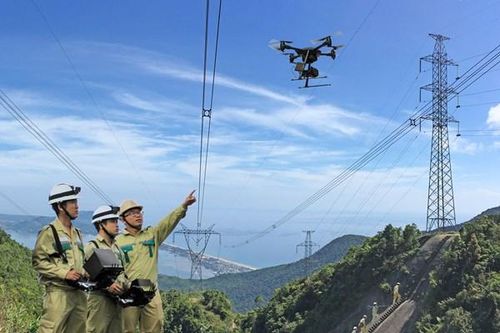

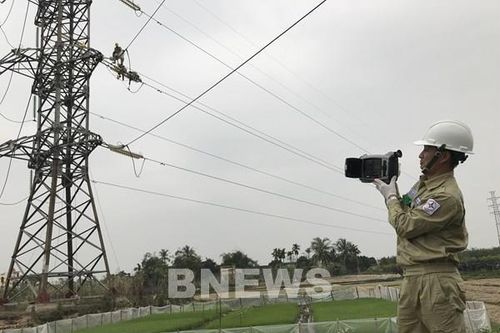

Theo thông tin từ EVN, tại EVNNPT, các thiết bị bay không người lái đã được sử dụng trong công tác kiểm tra, quản lý vận hành đường dây, xử lý dây diều, vật thể mắc vào dây dẫn.
Trong tuần qua, Ban Quản lý dự án các công trình điện miền Trung (CPMB) đã phối hợp với các đơn vị liên quan thực hiện đóng điện nghiệm thu đưa vào vận hành nhánh rẽ 220 kV thuộc công trình TBA 220 kV Lưu Xá (tỉnh Thái Nguyên).
Mới đây, UBND tỉnh Quảng Bình đã ban hành Công văn số 643/UBND-KT về việc tháo gỡ các khó khăn, vướng mắc trong công tác bồi thường giải phóng mặt bằng (BT-GPMB) thi công dự án Đường dây 500 kV mạch 3.
Đó là khẳng định của ông Nguyễn Đức Tuyển (ảnh), Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) xoay quanh việc tập trung thi công, đảm bảo tiến độ các dự án truyền tải điện cấp bách trong mùa dịch COVID-19.
Không để chậm tiến độ các dự án điện cấp bách vì dịch COVID-19 là khẳng định của ông Nguyễn Đức Tuyển – Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) khi trao đổi với phóng viên TTXVN xung quanh việc tập trung thi công, đảm bảo tiến độ các dự án truyền tải điện cấp bách trong dịch COVID-19.
Công trình Trạm 220kV Ninh Phước và đấu nối là công trình trọng điểm với mục tiêu giảm tổn thất công suất cực đại lưới điện khu vực; nâng cao, cải thiện điện áp lưới điện 110kV khu vực; thu gom nguồn năng lượng tái tạo trong khu vực để truyền tải công suất lên lưới điện Quốc gia, góp phần quan trọng trong việc đảm bảo cung ứng điện cho miền Nam trong giai đoạn tới cũng như có ý nghĩa quan trọng trong việc vận hành hệ thống điện Quốc gia.
Tổng công ty truyền tải điện quốc gia (EVNNPT) đang quyết tâm hoàn thành dự án TBA 220kV Ninh Phước và đấu nối đúng tiến độ để chào mừng Đại hội đại biểu toàn quốc lần thứ XIII của Đảng.
Tổng công ty Truyền tải điện Quốc gia (EVNNPT) đã tổ chức phát động phong trào thi đua liên kết xây dựng công trình Trạm 220kV Ninh Phước và đấu nối, quyết tâm đóng điện công trình theo đúng tiến độ, lập thành tích Chào mừng Đại Hội toàn quốc lần thứ XIII của Đảng.
Ngày 27/3, tại Hà Nội, đồng chí Dương Quang Thành – Bí thư Đảng ủy, Chủ tịch HĐTV Tập đoàn Điện lực Việt Nam (EVN) đã chủ trì Hội nghị Ban chấp hành Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ 20, nhiệm kỳ 2015 - 2020.
Đó là chỉ đạo của Phó Thủ tướng Chính phủ Trịnh Đình Dũng tại buổi làm việc mới đây với các bộ, ngành, UBND tỉnh Quảng Nam, TP. Đà Nẵng nhằm tháo gỡ vướng mắc đường dây 500kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2).
Theo tin từ EVN, sáng 6/3, tại thành phố Đà Nẵng, Phó Thủ tướng Chính phủ Trịnh Đình Dũng làm việc với các bộ, ngành, Tập đoàn Điện lực Việt Nam, UBND TP. Đà Nẵng và tỉnh Quảng Nam để tháo gỡ vướng mắc thi công dự án đường dây 500 kV mạch 3 (Vũng Áng - Quảng Trạch - Dốc Sỏi - Pleiku 2).
Ngày 6-3, tại Ðà Nẵng, Phó Thủ tướng Trịnh Ðình Dũng chủ trì buổi làm việc với các bộ, ngành, UBND tỉnh Quảng Nam, UBND thành phố Ðà Nẵng nhằm tháo gỡ vướng mắc, đẩy nhanh tiến độ thi công dự án đường dây 500 kV mạch 3 (Vũng Áng - Dốc Sỏi - Pleiku 2).
y là yêu cầu của Phó Thủ tướng Trịnh Đình Dũng khi đi kiểm tra công trường, làm việc với các bộ, ngành, địa phương để tháo gỡ khó khăn trong việc triển khai tuyến đường dây 500 kV mạch 3 ngày 6/3 tại Đà Nẵng.
Ngày 6-3, tại buổi làm việc với các bộ, ngành, UBND tỉnh Quảng Nam và TP Đà Nẵng nhằm tháo gỡ vướng mắc, đẩy nhanh tiến độ thi công Dự án đường dây 500kV mạch 3 (Vũng Áng – Quảng Trạch - Dốc Sỏi – Pleiku 2), Phó Thủ tướng Trịnh Đình Dũng chỉ đạo: không để dự án tiếp tục bị lùi thời gian hoàn thành và đưa vào sử dụng.
Sáng 6/3, tại Đà Nẵng, Phó Thủ tướng Trịnh Đình Dũng đã đi kiểm tra công trường, làm việc với các bộ, ngành, địa phương để tháo gỡ khó khăn trong việc triển khai tuyến đường dây 500 kV mạch 3.
Phó Thủ tướng Chính phủ yêu cầu, các địa phương tích cực vận động người dân về giải phóng mặt bằng, đảm bảo thuận lợi cho việc thi công công trình, không để dự án bị chậm tiến độ hơn nữa.
Nhằm đảm bảo hoàn thành kế hoạch đầu tư xây dựng (ĐTXD) năm 2020, ngày 04/02/2020 tại Đà Nẵng, Ban QLDA các công trình điện Miền Trung (CPMB) đã chủ trì cuộc họp với các nhà thầu thi công xây lắp, tư vấn thiết kế, tư vấn giám sát và một số nhà thầu cung cấp cột thép để triển khai các công việc đối với các dự án đang triển khai thi công và công tác tư vấn thiết kế do CPMB quản lý.
Tính đến thời điểm hiện nay, Tổng Công ty cổ phần Xây dựng điện Việt Nam (VNECO) là đơn vị dẫn đầu tiến độ thi công trên toàn tuyến công trình đường dây 500 kV mạch 3.
Chương trình 'Đón xuân Canh Tý trên công trường đường dây 500 kV mạch 3 Vũng Áng-Quảng Trạch-Dốc Sỏi-Pleiku 2' vừa được tổ chức tối 13/1.
Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) cho biết năm 2020, Tổng Công ty có kế hoạch đầu tư với tổng giá trị 18.550 tỷ đồng, gồm 13.703 tỷ đồng đầu tư thuần và 4.846 tỷ đồng trả nợ gốc, lãi vay.
Ông Nguyễn Đức Tuyển, Giám đốc Ban Quản lý dự án các công trình điện miền Trung (CPMB) cho biết, đơn vị đã xác định các khó khăn, thách thức đối với dự án đường dây 500 kV mạch 3 trong thời gian tới.
Năm 2020, Ban Quản lý dự án các công trình điện Miền Trung (CPMB) có kế hoạch đầu tư 5.996 tỷ đồng để khởi công 13 dự án và đóng điện 23 dự án.
Công trình đường dây và trạm biến áp 110kV tại huyện Nghi Xuân sẽ được đóng điện vào tháng 3/2019, thế nhưng đơn vị thi công vẫn chưa thể kéo dây do vướng giải phóng mặt bằng.
Hiện 11 vị trí móng đang bị vướng mắc chưa bàn giao cho đơn vị thi công được chủ yếu nằm trên địa bàn huyện Chương Mỹ, Thường Tín.
Để đẩy nhanh tiến độ các dự án giải tỏa công suất NMĐ NLTT tại khu vực Nam Trung Bộ, trong các ngày từ 12 - 14/11/2019, ông Đặng Phan Tường - Chủ tịch Hội đồng thành viên (HĐTV) Tổng công ty Truyền tải điện Quốc gia (EVNNPT) làm việc với Lãnh đạo UBND tỉnh Ninh Thuận nhằm tháo gỡ các khó khăn, vướng mắc trong việc triển khai các dự án trên địa bàn tỉnh.
