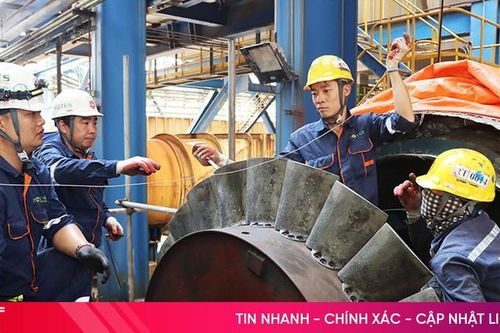

Tăng tốc hoàn thành trung tu tổ máy số 2 Nhà máy Nhiệt điện Vũng Áng 1

Gần 800 chuyên gia, kỹ sư trong nước và nước ngoài đang tăng tốc hoàn thành công tác trung tu tổ máy số 2 - Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh), góp phần nâng cao độ khả dụng, đảm bảo an ninh năng lượng quốc gia.

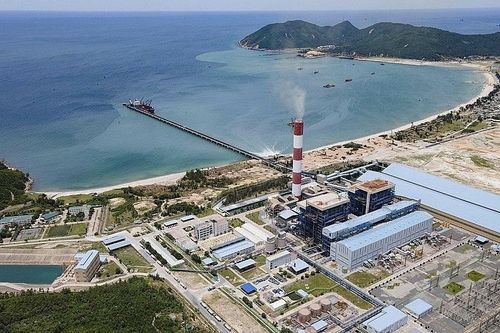

Nhà máy Nhiệt điện Vũng Áng 1 phấn đấu hoàn thành công tác trung tu trong 10/2024

Nhà máy đặt mục tiêu phấn đấu hoàn thành công tác trung tu vào ngày 19/10/2024, chuẩn bị tốt điều kiện để sớm đưa tổ máy số 2 hòa lưới trở lại và áp dụng các sáng kiến cải tiến kỹ thuật.

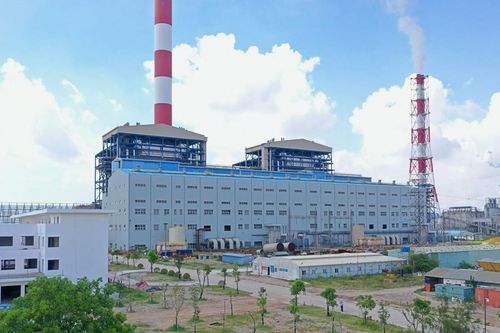

PV Power (POW): Hoàn thành 65% khối lượng trung tu Nhiệt điện Vũng Áng 1

PV Power (mã cổ phiếu POW) cho biết đã hoàn thành 65% khối lượng công việc sau 1 tháng tiến hành trung tu Tổ máy Số 2 công suất 600 MW tại Nhà máy Nhiệt điện Vũng Áng 1.

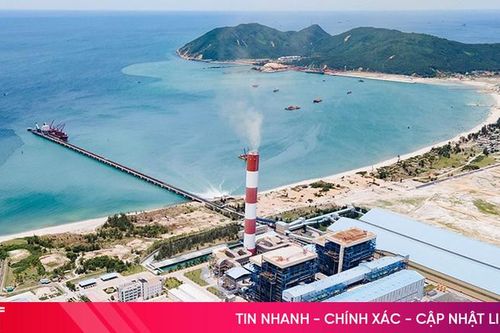

Nhà máy Nhiệt điện Vũng Áng 1 phấn đấu sớm đưa tổ máy số 2 hòa lưới

Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) phấn đấu hoàn thành công tác trung tu vào ngày 19/10/2024 và chuẩn bị tốt các điều kiện để sớm đưa tổ máy số 2 hòa lưới trở lại.

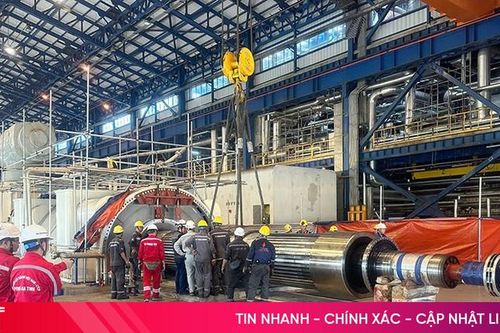

Hoàn thành 65% khối lượng trung tu tổ máy số 2 Nhiệt điện Vũng Áng 1

Sau hơn 1 tháng triển khai, các nhà thầu đã hoàn thành 65% khối lượng trung tu tổ máy số 2 Nhà máy Nhiệt điện Vũng Áng 1 (Hà Tĩnh) và phấn đấu hoàn thành vào 19/10/2024.
