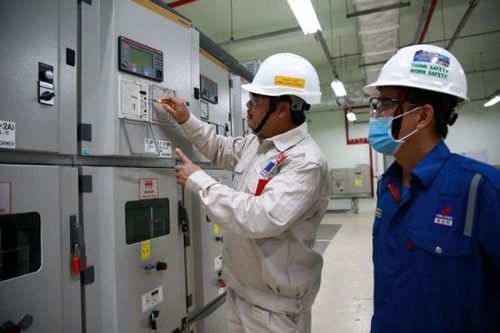

Hệ thống điện NMLD Dung Quất được lắp đặt và đi vào vận hành từ năm 2007. Hệ thống bảo vệ Relay đóng vai trò ngăn ngừa hoặc cô lập nhanh chóng các sự cố nhằm đảm bảo cho hệ thống điện Nhà máy vận hành ổn định. Trong lần BDTT lần 4, Ban Bảo dưỡng Sửa chữa BSR đã nghiên cứu tự sửa chữa các Relay kỹ thuật số (là một công tắc đổi mạch bằng dòng điện) bảo vệ Incomer 6.6kV SPAJ115C đã ngừng sản xuất trước đó.
Ngày 13/10/2020, Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR) đã có buổi gặp gỡ và khen thưởng các nhà thầu tham gia bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy Lọc dầu Dung Quất.

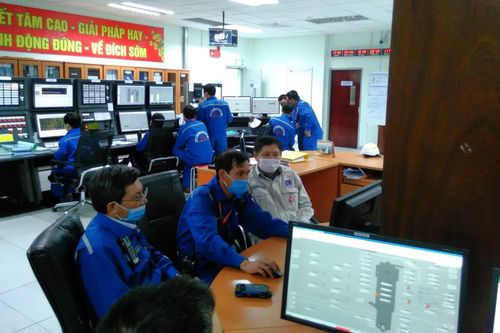

Đúng 14 giờ ngày 1/10/2020, ban điều hành dự án BDTT lần 4 đã họp để đánh giá điều kiện kỹ thuật cho việc cấp liệu vào phân xưởng RFCC – trái tim của NMLD Dung Quất. Kết quả đánh giá xác nhận 24 điều kiện kỹ thuật để nạp liệu vào lò phản ứng phân xưởng RFCC ('feed in') đã thỏa mãn và ban điều hành đã phê duyệt để thực thi quy trình nạp liệu.

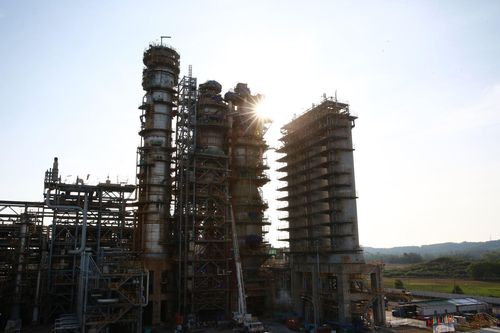

Sáng ngày 27/9/2020, phân xưởng RFCC (Residue Fruid Continous Cracking - cracking xúc tác tầng sôi liên tục) của Nhà máy Lọc dầu Dung Quất đã được khởi động lại sau bảo dưỡng tổng thể lần 4.

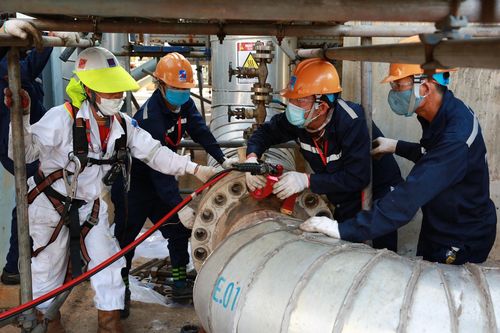

Đó là lời khẳng định của ông Ngô Tấn Quảng - Tổng phụ trách các gói thầu thuộc PTSC Quảng Ngãi trong đợt BDTT NMLD Dung Quất lần 4. Trong lần BDTT lần 3, PTSC Quảng Ngãi chỉ tham gia một gói thầu, lần này chúng tôi mong muốn tìm hiểu sự trưởng thành của PTSC Quảng Ngãi ở đây là gì?
Ngày 25-9, đoàn công tác của Tập đoàn Dầu khí Việt Nam (PVN) do ông Lê Mạnh Hùng, Tổng giám đốc PVN làm Trưởng đoàn đã có buổi làm việc với Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR) về bảo dưỡng tổng thể (BDTT) lần 4 và tình hình sản xuất, kinh doanh năm 2020.
Bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất đang về đích. Mặc dù bị ảnh hưởng bởi cơn bão số 5, nhưng tất cả các gói thầu đang bám sát tiến độ đề ra, trong đó nhiều gói thầu đã hoàn thành. Tổng khối lượng công việc đạt trên 99,1% kế hoạch.
Đợt bảo dưỡng tổng thể (BDTT) Nhà máy Lọc dầu (NMLD) Dung Quất năm 2020 (TA4) có sự tham gia của nhiều Nhà thầu trong ngành Dầu khí như PVChem, PTSC, PVMTC, PVMR,… trong đó PVChem liên danh với Dongil (Hàn Quốc) thực hiện gói 1 - đây là gói thầu chiếm khoảng 40% tổng khối lượng công việc, bảo dưỡng các phân xưởng RFCC, LTU, NTU, PRU, trong đó phân xưởng RFCC là quan trọng nhất.
Nhà máy Lọc dầu Dung Quất bắt đầu thực hiện BDTT lần thứ 4 từ ngày 12/8/2020, tất cả các Ban thuộc Khối Nhà máy, từ nhân viên đến lãnh đạo Ban đều tham gia quá trình BDTT này. Ban QLCL cũng thực hiện các công việc bảo dưỡng trang thiết bị phòng Thí nghiệm và triển khai các nhiệm vụ quan trọng khác.
Nhà máy Lọc dầu Dung Quất bắt đầu thực hiện BDTT lần thứ 4 từ ngày 12/8/2020, tất cả các Ban thuộc Khối Nhà máy, từ nhân viên đến lãnh đạo Ban đều tham gia quá trình BDTT này. Ban QLCL cũng thực hiện các công việc bảo dưỡng trang thiết bị phòng Thí nghiệm và triển khai các nhiệm vụ quan trọng khác.
Phóng PIG (tên thiết bị) làm sạch cho đường ống dầu thô đường kính 30 inches (762 mm) để phát hiện và đánh giá tình trạng ăn mòn, hỏng hóc bên trong và bên ngoài đường ống là gói công việc đầu tiên đã hoàn thành trong đợt bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất.
Bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất đang trên đường về đích. Tất cả các gói thầu đang được tích cực thực hiện theo tiến độ đề ra. Tổng khối lượng công việc đến hết ngày 12.9.2020 đạt 93,9% kế hoạch, trong đó nhiều gói công việc do BSR phụ trách đã hoàn thành.
Sáng 12/9, sau khoảng 3 tuần bảo dưỡng trên cạn, phao SPM hoàn thành công đoạn cuối cùng, phun sơn chống trượt trên sàn thao tác và rời Dry Dock với những hình ảnh lãng mạn đến nao lòng.
Đảm bảo an ninh, an toàn tuyệt đối cho Bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất là một trong những nhiệm vụ được ưu tiên hàng đầu. Để thực hiện và hoàn thành nhiệm vụ đặc biệt quan trọng này, ngoài sự tham gia của lực lượng chuyên trách, phải kể đến sự đóng góp Hội Cựu chiến binh BSR mà nòng cốt là Tổ xung kích của Hội.
Phải nói rằng, trong đợt BDTT lần 4 NMLD Dung Quất, có hàng chục trang thiết bị mới, tân tiến, hàng trăm đầu mục công việc được áp dụng các giải pháp KHKT hoặc ứng dụng rô bốt, giảm sức người sức của. Gói 5: Làm sạch và sơn hệ thống nước biển đã sử dụng rô bốt để kiểm tra đường ống nước biển là một hạng mục như thế.
Khi bài báo này lên trang, cũng là lúc mùa bảo dưỡng tổng thể (BDTT) NMLD Dung Quất lần 4 đã bước vào những ngày cuối cùng với sự hối hả, khẩn trương nhưng cũng đầy cẩn trọng để an toàn, chất lượng, đúng tiến độ.
Sáng 2/9, Tổng giám đốc Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR) Bùi Minh Tiến cùng lãnh đạo Công ty và trưởng các ban chuyên môn đã thực địa công trường, động viên người lao động BSR quyết tâm cùng các nhà thầu về đích an toàn, tiến độ BDTT lần 4.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước sang tuần thứ 3. Tất cả các gói thầu, các hạng mục công việc được tích cực triển khai đạt hoặc vượt tiến độ đề ra. Một số hình ảnh công tác bảo dưỡng của Gói thầu số 5.
Phân xưởng RFCC được coi là 'trái tim' của Nhà máy Lọc dầu Dung Quất bởi có cấu hình công nghệ phức tạp nhất; chế độ vận hành cho ra nhiều sản phẩm quan trọng của Nhà máy. Ở kỳ BDTT này, gói 1 có các phân xưởng RFCC, LTU, NTU, PRU; trong đó RFCC là chủ đạo đã và đang triển khai 917 đầu mục công việc với 812 nhân sự tham gia trực tiếp BDTT, trong đó có 69 chuyên gia nước ngoài đến từ các nước Anh, Đức, Nhật, Hàn Quốc.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước sang tuần thứ 3. Trong đó Gói thầu số 3 đang được triển khai rất tích cực và vượt tiến đội đề ra. Một số hình ảnh công tác bảo dưỡng của Gói thầu số 3.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước sang tuần thứ 3. Gói thầu số 1 – một trong gói thầu lớn và quan trọng nhất đang được tích cực triển khai. Một số hình ảnh công tác bảo dưỡng của Gói thầu số 1.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước sang ngày thứ 14, mặc dù thời tiết có lúc không thuận lợi và dịch bệnh Covid-19 vẫn còn diễn biến phức tạp nhưng tất cả các gói thầu, các hạng mục công việc được tích cực triển khai đạt hoặc vượt tiến độ đề ra.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước chính thức triển khai được 10 ngày. Mặc dù thời tiết có lúc không thuận lợi, nhưng tất cả các gói thầu, các hạng mục công việc được tích cực triển khai đạt hoặc vượt tiến độ đề ra.
Sáng 24/8, Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR) tiếp tục chào đón 20 chuyên gia nước ngoài đến từ nhiều quốc gia thuộc châu Á và châu Âu phục vụ công tác bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất.
Bảo dưỡng tổng thể (BDTT) lần 4 Nhà máy lọc dầu (NMLD) Dung Quất đã bước chính thức triển khai được 10 ngày. Mặc dù thời tiết có lúc không thuận lợi, nhưng tất cả các gói thầu, các hạng mục công việc được tích cực triển khai đạt hoặc vượt tiến độ đề ra. Một số hình ảnh công tác bảo dưỡng của gói thầu số 7.
Bảo dưỡng phao rót dầu không bến một điểm neo (SPM) lần này là một trong những hạng mục nằm trên 'đường găng' tiến độ của đợt bảo dưỡng tổng thể lần 4 Nhà máy Lọc dầu Dung Quất. Bởi vậy, Công ty cổ phần Lọc hóa dầu Bình Sơn (BSR) và các nhà thầu tranh thủ từng phút, từng giờ để thực hiện và nỗ lực vượt tiến độ đề ra.
Công tác bảo dưỡng tổng thể (BDTT) lần 4 NMLD Dung Quất diễn ra giữa lúc tình hình dịch bệnh Covid-19 đang diễn biến phức tạp tại Việt Nam nói chung và tỉnh Quảng Ngãi nói riêng. Vì vậy, công tác đảm bảo an ninh, trật tự, an toàn cho đợt bảo dưỡng lần này đứng trước nhiều tình huống phức tạp hơn những lần trước.
Sáng 17/8/2020, các phân xưởng công nghệ thuộc khu vực A1, A3 của NMLD Dung Quất đã được bàn giao cho nhà thầu để tiến hành BDTT lần thứ 4.
Từ 8 giờ hôm nay, ngày 17/8/2020, Nhà máy Đạm Cà Mau sẽ bắt đầu giảm tải, dừng máy để tiến hành bảo dưỡng tổng thể (BDTT).
