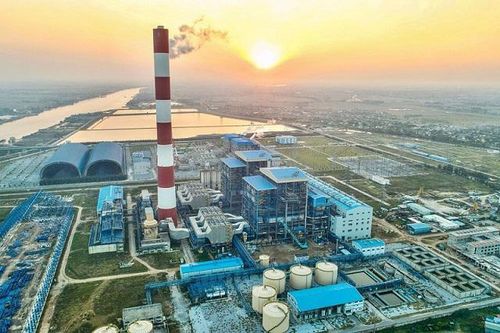

Từ quyết tâm của Thủ tướng tới sự 'hồi sinh' của đại dự án gần 2 tỷ USD

Từ chỗ 'án binh bất động', đến nay, Nhà máy Nhiệt điện Thái Bình 2, dự án có tổng vốn đầu tư gần 2 tỷ USD, đã lấy lại tiến độ và phấn đấu về đích trong năm 2022.

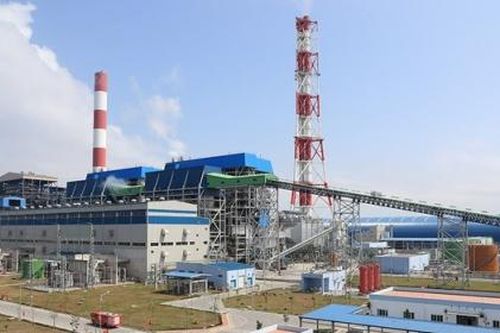

Nhiệt điện Thái Bình 2 có thể hòa lưới vào 30/4 năm sau

Dự kiến vào ngày 30/4/2022 Dự án Nhà máy Nhiệt điện Thái Bình 2 (xã Mỹ Lộc, Thái Thụy, Thái Bình) sẽ hòa lưới điện tổ máy số 1.

Tiến độ tổng thể Dự án Nhà máy Nhiệt điện Thái Bình 2 đạt 86,83%

Sáng 26/12, Phó Thủ tướng Lê Văn Thành đi kiểm tra tiến độ Dự án Nhà máy Nhiệt điện Thái Bình 2. Ðây là cuộc kiểm tra trực tiếp thứ 3 trong vòng 5 tháng qua của Phó Thủ tướng.

Nhiệt điện Thái Bình 2: Phấn đấu hòa lưới tổ máy số 1 vào 30/4/2022

Phó Thủ tướng Lê Văn Thành đề nghị chủ đầu tư ưu tiên tối đa nhân lực, vốn, thiết bị để đảm bảo có thể hòa lưới tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 trước ngày 30/4/2022, rút ngắn thêm hơn 1 tháng.

Phó Thủ tướng Lê Văn Thành đốc thúc rút ngắn thời gian thi công Nhà máy Nhiệt điện Thái Bình 2

Theo kế hoạch dự kiến, Nhà máy Nhiệt điện Thái Bình 2 sẽ hòa lưới điện tổ máy số 1 vào ngày 19/5/2022, đốt than lần đầu vào ngày 16/6/2022 và phát điện thương mại tổ máy số 1 vào 30/11/2022, phát điện tổ máy số 2 vào 31/12/2022…

Nguồn tiền cho Nhà máy Nhiệt điện Thái Bình 2 không thiếu

Qua cuộc kiểm tra lần 3, Phó Thủ tướng Lê Văn Thành yêu cầu đẩy nhanh tiến độ để hòa lưới điện tổ máy 1 của Nhà máy Nhiệt điện Thái Bình 2 vào ngày 30/4/2022.

Phó Thủ tướng đốc thúc rút ngắn tiến độ Nhà máy Nhiệt điện Thái Bình 2

Phó Thủ tướng Lê Văn Thành đề nghị ưu tiên tối đa nhân lực, vốn, thiết bị để đảm bảo có thể hòa lưới tổ máy số 1 Nhà máy Nhiệt điện Thái Bình 2 trước ngày 30/4/2022, rút ngắn thêm hơn 1 tháng.

Nhà máy Nhiệt điện Thái Bình 2 phấn đấu hòa lưới điện quốc gia

Sáng 26/12, Phó Thủ tướng Lê Văn Thành cùng Đoàn công tác đã đi kiểm tra tiến độ Dự án Nhà máy Nhiệt điện Thái Bình 2.

Nguồn tiền cho Nhà máy Nhiệt điện Thái Bình 2 không thiếu

Nhấn mạnh yêu cầu về tiến độ với dự án Nhà máy Nhiệt điện Thái Bình 2, Phó thủ tướng quán triệt không được để thiếu vật tư, thiết bị cho công tác lắp đặt, chạy thử các hệ thống.
